Voranlieferung der Großkomponenten abgeschlossen

Voranlieferung der Großkomponenten abgeschlossen

Die Voranlieferung der Großkomponenten für den Windpark Saarwellingen konnte planmäßig und erfolgreich abgeschlossen werden. Sämtliche wesentlichen Bauteile sind nun vor Ort und bilden die Grundlage für die nächsten Bauphasen. Aktuell laufen die finalen Vorbereitungen...

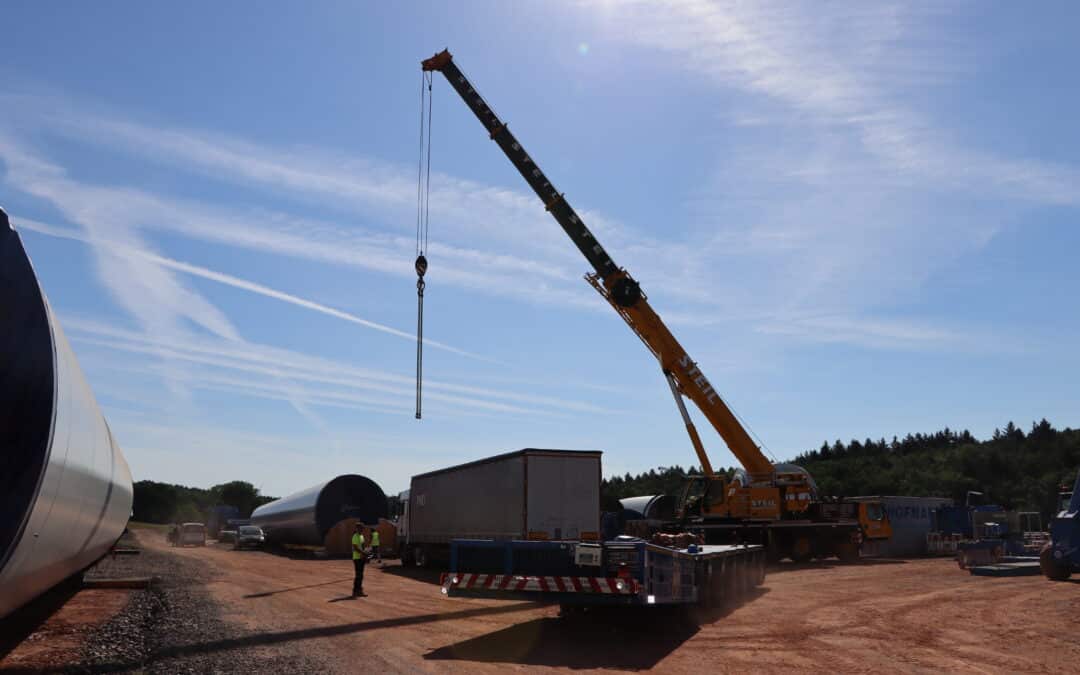

Schwertransport für den Windpark Saarwellingen

Schwertransport für den Windpark Saarwellingen

Große Bauteile auf dem Weg nach Saarwellingen: In den Nachtstunden wurden Rotorblätter und weitere Komponenten für den neuen Windpark Saarwellingen angeliefert. Mit der Anlieferung ist ein wichtiger Meilenstein erreicht: Ende April ist die Errichtung der Komponenten...
Errichtung der Betontürme abgeschlossen

Errichtung der Betontürme abgeschlossen

Im Windpark Saarwellingen wurde ein weiterer wichtiger Bauabschnitt erfolgreich abgeschlossen: Die Errichtung der drei Betontürme ist beendet. Mit diesem Schritt sind die tragenden Strukturen der künftigen Windkraftanlagen vollständig hergestellt und bilden die...

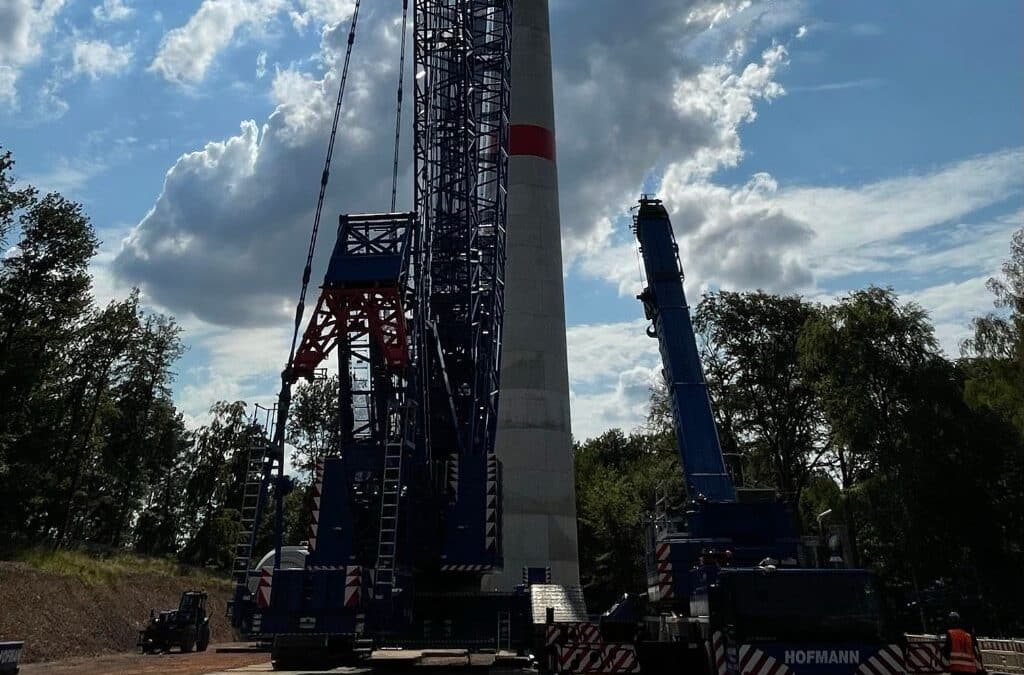

Dem regnerischen Wetter trotzen

Dem regnerischen Wetter trotzen

Trotz des verregneten Wetters liegt das Projekt in Saarwellingen weiterhin im Zeitplan. Der Bau des ersten Betonturms hat begonnen. Bis Februar 2026 werden alle drei Betontürme fertiggestellt...
Baustellenbesuch mit der Gemeinde Saarwellingen

Baustellenbesuch mit der Gemeinde Saarwellingen

Wir durften Mitglieder des Gemeinderates, Vertreter der Bauverwaltung sowie den Bürgermeister auf unserer Baustelle begrüßen. Gemeinsam haben wir uns ein Bild vom aktuellen Stand des Projekts gemacht und die nächsten Schritte vorgestellt. Das Interesse an der neuen...
Fundamentarbeiten abgeschlossen

Fundamentarbeiten abgeschlossen

Ein wichtiger Meilenstein ist erreicht: Alle Fundamente sind nun vollständig betoniert – die Grundlage für den weiteren Bau steht damit fest und solide.Aktuell konzentrieren sich die Arbeiten auf den Netzanschluss. Schritt für Schritt werden die Mittelspannungskabel...
